在智能化弱電工程、機電安裝工程及設備安裝等智能化安裝工程領域,橋架作為支撐和保護線纜的關鍵基礎設施,其安裝制作工藝直接關系到整個布線系統的穩定性、安全性與使用壽命。一套規范、精細的橋架安裝工藝,是確保信息傳輸暢通、系統可靠運行的基石。
一、 施工前準備
- 技術準備:
- 圖紙會審:施工前需詳細閱讀電氣施工圖、弱電系統圖及相關建筑圖紙,明確橋架的路徑、規格、型號、標高及與其他管線、設備的相對位置,確保無沖突。
- 方案編制:根據圖紙及現場實際情況,編制詳細的施工方案,包括施工順序、關鍵節點做法、安全措施等。
- 技術交底:向全體施工人員進行技術、安全、質量交底,明確工藝標準和要求。
- 材料與機具準備:
- 材料檢驗:橋架及其附件(直通、彎通、三通、四通、變徑直通、支架、吊桿、連接片、螺栓等)應符合設計要求,具有出廠合格證。橋架板材厚度、鍍鋅或噴塑層質量需達標,無扭曲變形。
- 機具檢查:準備電錘、沖擊鉆、切割機(或鋼鋸)、角磨機、手電鉆、扳手、卷尺、水平尺、線墜、激光標線儀等,并確保其性能良好。
二、 主要施工工藝流程
測量定位 → 支吊架制作安裝 → 橋架本體安裝 → 接地處理 → 清理驗收
三、 關鍵工藝要點詳解
- 測量定位:
- 使用激光標線儀、卷尺等工具,根據設計圖紙,在墻面、頂板或地面精確標出橋架的安裝中心線、支吊架的固定位置。定位時需綜合考慮避開通風管道、水管、消防管道等,并滿足最小安裝距離要求。
- 支吊架制作與安裝:
- 制作:支吊架(通常采用角鋼、通絲吊桿或成品支架)的尺寸應根據橋架規格和荷載計算確定。切割、鉆孔后需進行除銹并做防腐處理(如鍍鋅橋架配套支架通常為鍍鋅件)。
- 安裝:
- 安裝應牢固、橫平豎直。膨脹螺栓固定時,鉆孔深度和直徑需匹配,埋設牢固。
- 支架間距一般水平敷設時為1.5-3米,垂直敷設時不大于2米,在轉彎、分支處及端部應增設支架。
- 多層橋架安裝時,支吊架應綜合考慮,合理安排層間距離(通常不小于150mm-200mm)。

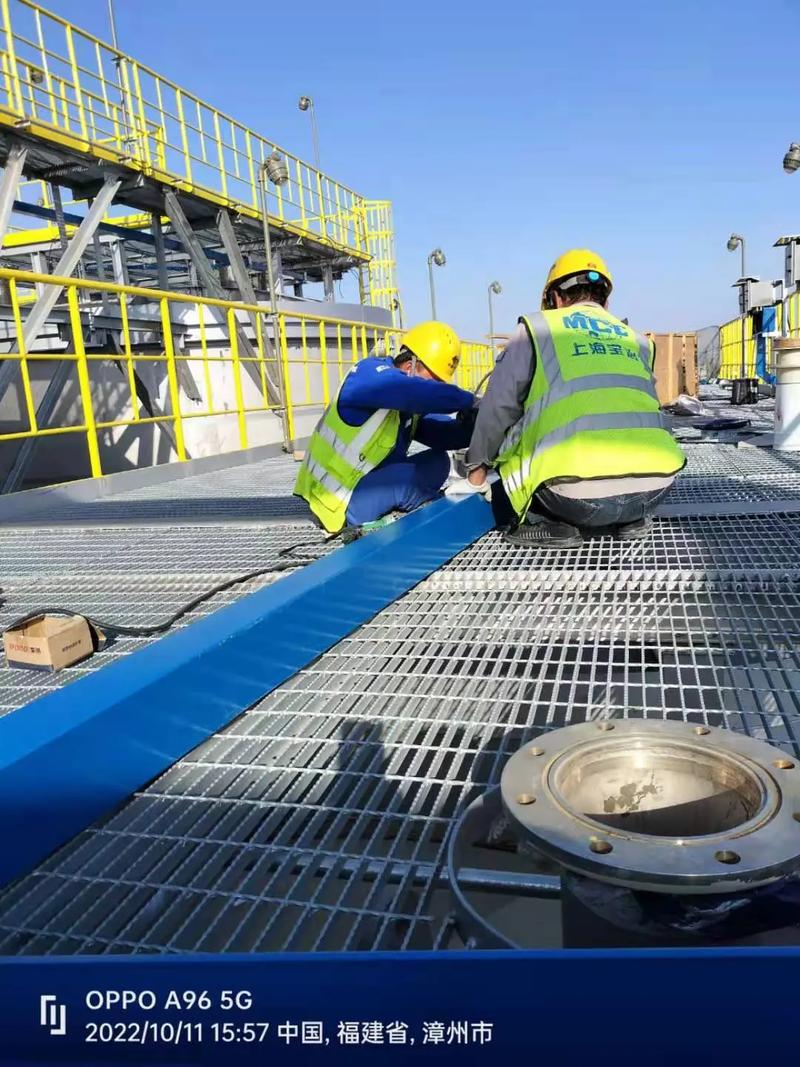

- 橋架本體安裝:
- 搬運與組裝:搬運時輕拿輕放,防止變形。安裝順序通常從始端向終端進行,或從中間向兩端延伸。
- 連接固定:橋架節與節之間采用專用連接板連接,螺栓螺母位于橋架外側,確保電氣連通。橋架與支架間應用壓板或螺栓固定牢固。
- 轉彎與變徑:水平彎通、垂直彎通、三通等部件的使用應保證電纜敷設時彎曲半徑符合規范(通常不小于電纜最小允許彎曲半徑的10倍)。變徑處應采用工廠生產的變徑接頭,過渡平緩。
- 標高與坡度:安裝應橫平豎直,排列整齊。在有坡度的環境中(如電纜溝)安裝時,應保證與建筑物坡度一致。在穿墻、穿樓板處,應做好防火封堵。
- 接地處理:
- 這是智能化弱電工程防干擾和安全的關鍵環節。金屬橋架系統必須全程可靠接地。
- 在橋架全長范圍內,至少應有兩處與接地干線可靠連接(通常在始端和末端)。
- 非鍍鋅橋架連接板兩端需跨接銅芯接地線,截面積不小于4mm2。鍍鋅橋架連接板兩端可不跨接接地線,但連接板兩端不少于2個有防松螺帽或防松墊圈的連接固定螺栓。整個橋架應形成連續的電氣通路。
- 清理與成品保護:
- 安裝完成后,清除橋架內外的金屬屑、雜物。
- 在后續工種施工時,應對橋架進行覆蓋保護,防止水泥砂漿、油漆等污染,并防止承受額外荷載或受到機械損傷。
四、 質量與安全控制要點
- 質量控制:
- 橋架安裝牢固,橫平豎直,偏差在允許范圍內(如水平度偏差≤2mm/m,總長偏差≤10mm)。
- 橋架接縫嚴密,接地可靠,標識清晰。
- 防火封堵嚴密,符合設計要求。
- 安全控制:
- 高空作業必須系好安全帶,工具袋隨身攜帶。
- 使用電動工具需遵守安全操作規程,臨時用電符合規范。
- 現場材料堆放整齊,留出安全通道。
###
橋架安裝制作雖屬基礎工序,但其工藝水平的高低直接影響著智能化弱電系統(如綜合布線、安防、樓宇自控等)的最終性能。堅持標準化、規范化的施工流程,嚴控每一處細節,是打造優質智能化安裝工程的堅實基礎,對于保障信息“高速公路”的長期穩定運行至關重要。
